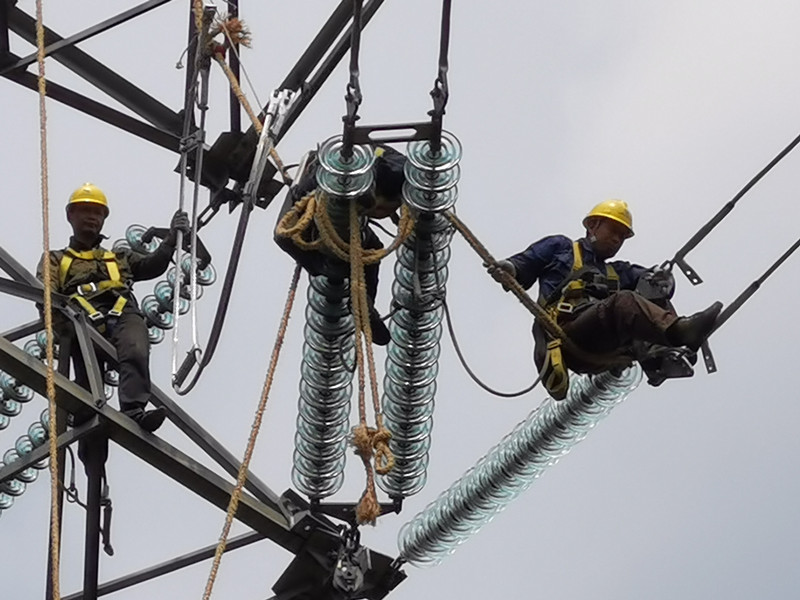

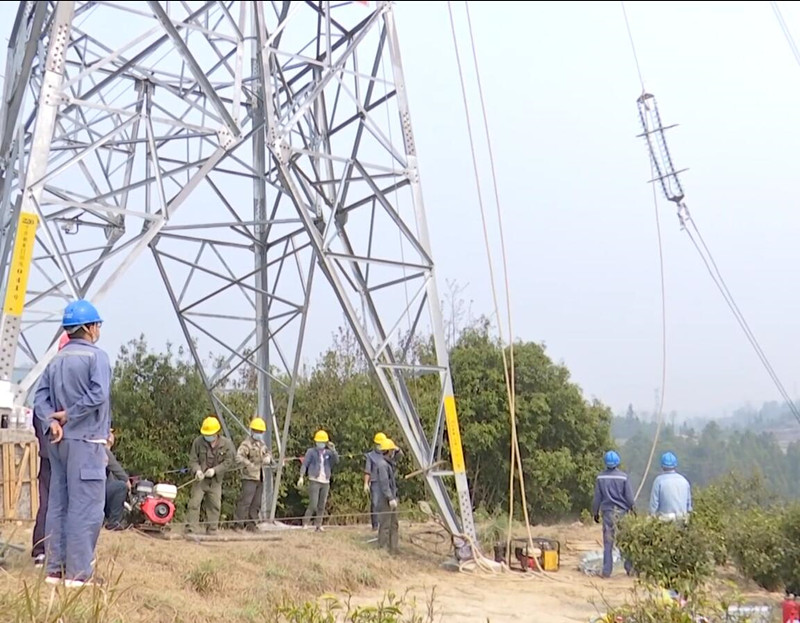

4月16日,云南电网保山供电局“220千伏黄龙变电站”进站线交叉换位工程在保山市龙陵县投产,该项目是云南电网今年投产的首个220千伏防范电网风险的项目。
“220千伏黄龙变电站”进站线交叉换位工程是“220千伏王家山变电站”接入系统工程的最后一个单项工程。原本计划春节后开工建设,因为受到疫情的影响而推迟,最终于2020年4月2日全面复工。
为了把受疫情影响的工期抢回来,保山供电局克服工程技术复杂、施工周期短、疫情防控要求高等困难,一手抓疫情防控,一手抓复工复产,按照公司有序推进复工复产的有关工作要求,编制了专项的防疫方案,制定了严格的防控措施,在做好疫情防控工作的前提下,确保工程复工科学安全、平稳有序。
据悉,王家山变220千伏接入系统工程是继2019年保山市首次投产500千伏项目后,云南电网公司又一个落实保山电力体制改革任务、化解电网风险、提高能源保障能力的重要工程。工程投资6430万元,自2018年12月开工以来,已在2019年内先后完成王家山变电站升压、500千伏兰城至220千伏腾冲双回输电线路建设等5个子项投产。项目投产后,进一步完善了保山电网网架结构,可满足保山市用电负荷最密集的保山工贸园区用电需求,提升园区内企业和居民用电的可靠性,为保山经济社会发展提供坚强的电力保障。 【熊伟 刘平 丁世灿】
关健词:
责任编辑:杨艳
免责声明:九龙网内容来源于本网和互联网,如媒体、公司、企业或个人对该部分主张知识产权,请来电或致函告知,本网站将迅速采取适当措施,否则,与之有关的知识产权纠纷本网站不承担任何责任。
推荐阅读
2024年03月11日 10:24
2024年03月11日 10:00
2024年03月10日 10:24
2024年03月10日 10:18
2024年03月10日 10:16
2024年03月10日 10:15
2024年03月10日 10:12
中国互联网视听节目服务自律公约 | 云南网警 | | 滇公网安备 53050202000001号
电话:0875-2128698 传真:0875-2128698 投稿邮箱:516770808@qq.com 值班编辑QQ:516770808 广告投放:18287516758
中华人民共和国产业信息备案许可证:滇ICP备13003931号-2 国家工商行政管理总局营业许可证:530502100020697 云南网警ICP备案:53050203402011号
免责声明:九龙网内容来源于本网和互联网,据《信息网络传播权保护条例》,如有侵权,敬请在一周内通知我们,我们会及时删除,本站新闻文章欢迎转载,转载请注明来源
